Ejemplo De Cronograma De Actividades De Un Proyecto De Software

Un cronograma de actividades para un proyecto de software es un plan detallado. Define las tareas necesarias para completar el proyecto. Muestra cuándo debe comenzar y terminar cada tarea. Es la hoja de ruta del proyecto.
Ejemplo Básico de Cronograma

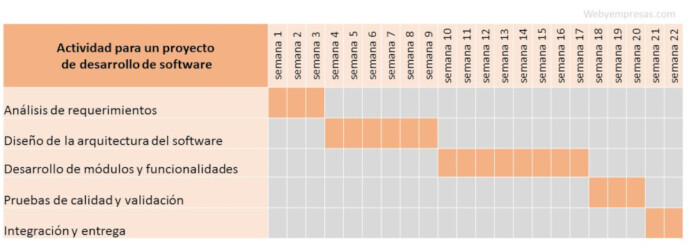

Consideremos un proyecto sencillo: desarrollar una aplicación móvil para un restaurante. Podemos dividirlo en fases. Incluimos la planificación, el diseño, el desarrollo, las pruebas y el lanzamiento. Cada fase tendrá tareas específicas y una duración estimada.
Fase 1: Planificación (Duración: 2 semanas)
Must Read
- Tarea 1: Definir los requisitos de la aplicación (1 semana).
- Tarea 2: Investigar la competencia (3 días).
- Tarea 3: Elaborar un presupuesto (2 días).
Fase 2: Diseño (Duración: 3 semanas)
- Tarea 1: Crear wireframes (1 semana).
- Tarea 2: Diseñar la interfaz de usuario (1 semana).
- Tarea 3: Validar el diseño con el cliente (1 semana).
Fase 3: Desarrollo (Duración: 8 semanas)
- Tarea 1: Configurar el entorno de desarrollo (2 días).
- Tarea 2: Desarrollar la funcionalidad de pedido (3 semanas).
- Tarea 3: Desarrollar la funcionalidad de gestión de menú (2 semanas).
- Tarea 4: Integrar con el sistema de pagos (2 semanas).
- Tarea 5: Desarrollar la funcionalidad de reservas (1 semana).
Fase 4: Pruebas (Duración: 2 semanas)

- Tarea 1: Pruebas unitarias (1 semana).
- Tarea 2: Pruebas de integración (3 días).
- Tarea 3: Pruebas de usuario (2 días).
Fase 5: Lanzamiento (Duración: 1 semana)
- Tarea 1: Preparar el entorno de producción (2 días).
- Tarea 2: Lanzar la aplicación en las tiendas (3 días).
- Tarea 3: Monitorizar el rendimiento (2 días).
Cómo Explicarlo en Clase
Como educador, puedes simplificar el concepto. Usa ejemplos de la vida cotidiana. Piensa en la planificación de un viaje. Primero defines el destino, luego planeas las actividades, reservas el hotel y compras los billetes. Cada paso tiene un tiempo estimado. Un cronograma de proyecto es lo mismo, pero para software.
Utiliza herramientas visuales. Crea un diagrama de Gantt sencillo en una pizarra o con un software de gestión de proyectos. Muestra cómo se relacionan las tareas y cómo se superponen en el tiempo. Ayuda a los estudiantes a visualizar el flujo del proyecto.

Divide a los estudiantes en grupos pequeños. Pídeles que creen un cronograma para un proyecto ficticio. Puede ser el desarrollo de un videojuego sencillo o la creación de una página web. Fomenta la colaboración y el debate sobre la duración de las tareas.
Errores Comunes
Un error común es subestimar el tiempo necesario para completar una tarea. Los estudiantes tienden a ser optimistas. Enséñales a considerar los posibles problemas y retrasos. Es importante incluir tiempo de reserva o "buffer".
Otro error es no definir claramente las dependencias entre las tareas. Algunas tareas no pueden comenzar hasta que otras hayan terminado. Asegúrate de que los estudiantes comprendan este concepto. Un ejemplo es no poder realizar pruebas hasta que el desarrollo esté completo.

Algunos estudiantes piensan que el cronograma es rígido e inamovible. Explícales que es una guía. Se puede ajustar a medida que avanza el proyecto. La flexibilidad es clave.
Haciéndolo Interesante
Utiliza videojuegos o aplicaciones populares como ejemplos. Pregúntales cuánto tiempo creen que tardó en desarrollarse. Luego, investiguen en línea para obtener información real. Esto genera curiosidad y participación.
Introduce la competencia. Divide a los estudiantes en equipos. Asigna un proyecto. El equipo con el cronograma más realista y completo gana puntos extra. Fomenta un ambiente competitivo y motivador.

Incorpora herramientas de gestión de proyectos reales, aunque sean versiones gratuitas. Herramientas como Trello o Asana son visuales e intuitivas. Permite a los estudiantes experimentar con la planificación de proyectos de manera práctica. La experiencia práctica es invaluable.
Considera invitar a un profesional de la industria del software como orador invitado. Un desarrollador o gerente de proyecto puede compartir su experiencia real en la creación de cronogramas. Esto da una perspectiva valiosa a los estudiantes.
Un cronograma de actividades es una herramienta fundamental en la gestión de proyectos de software. Con ejemplos prácticos y explicaciones claras, los estudiantes pueden comprender su importancia y aprender a crearlos eficazmente. La clave está en la práctica y la adaptación.
