Ruta Critica De Un Proyecto Ejemplo


Ruta Critica De Un Proyecto Ejemplo

Vamos a explicar el concepto de Ruta Crítica con un ejemplo práctico. Este método te ayudará a gestionar proyectos eficientemente.

Paso 1: Identificar las Actividades

Primero, necesitas listar todas las actividades que componen tu proyecto. Cada actividad debe estar claramente definida. Considera qué tarea se realiza en cada etapa. Un ejemplo sencillo podría ser: A: Inicio del proyecto, B: Diseño, C: Desarrollo, D: Pruebas, E: Implementación, F: Cierre del proyecto.

Paso 2: Determinar las Dependencias

Luego, define qué actividades dependen de otras. Por ejemplo, no puedes empezar a Desarrollar (C) hasta que el Diseño (B) esté completo. Crea una tabla o diagrama que muestre estas dependencias. Así, la dependencia quedaría: B -> C.

Paso 3: Estimar la Duración de las Actividades

Para cada actividad, calcula cuánto tiempo tomará completarla. Esta estimación puede estar en días, semanas o meses. Considera tus recursos y la complejidad de la tarea. Por ejemplo: A: 1 día, B: 5 días, C: 10 días, D: 3 días, E: 2 días, F: 1 día.

Paso 4: Crear un Diagrama de Red

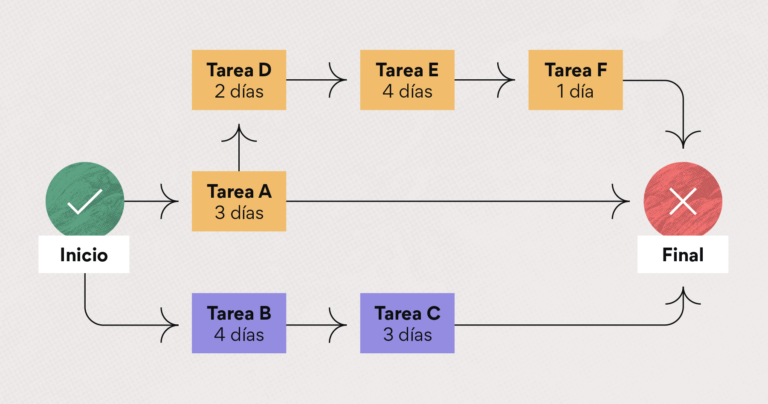

Ahora, dibuja un diagrama que represente tu proyecto. Cada actividad es un nodo. Las flechas indican las dependencias entre actividades. Este diagrama visualiza la secuencia de tareas. Piensa en ello como un mapa de tu proyecto.

Plantillas gratuitas de ruta crítica | Smartsheet
Plantillas gratuitas de ruta crítica | Smartsheet

Paso 5: Calcular el Tiempo de Inicio Temprano (Early Start - ES)

El Tiempo de Inicio Temprano (ES) es el momento más pronto en que una actividad puede comenzar. Comienza en la primera actividad y avanza a través del diagrama. El ES de la primera actividad suele ser 0. Si una actividad tiene múltiples predecesoras, toma el ES más tardío de ellas más su duración.

Por ejemplo: * ES(A) = 0 * ES(B) = ES(A) + Duración(A) = 0 + 1 = 1 * ES(C) = ES(B) + Duración(B) = 1 + 5 = 6 * ES(D) = ES(C) + Duración(C) = 6 + 10 = 16 * ES(E) = ES(D) + Duración(D) = 16 + 3 = 19 * ES(F) = ES(E) + Duración(E) = 19 + 2 = 21

Método de la ruta crítica paso a paso - TodoPMP : TodoPMP
Método de la ruta crítica paso a paso - TodoPMP : TodoPMP

Paso 6: Calcular el Tiempo de Fin Temprano (Early Finish - EF)

El Tiempo de Fin Temprano (EF) es el momento más pronto en que una actividad puede terminar. Se calcula sumando el ES y la duración de la actividad. EF = ES + Duración. Utilizando el ejemplo anterior:

Por ejemplo: * EF(A) = ES(A) + Duración(A) = 0 + 1 = 1 * EF(B) = ES(B) + Duración(B) = 1 + 5 = 6 * EF(C) = ES(C) + Duración(C) = 6 + 10 = 16 * EF(D) = ES(D) + Duración(D) = 16 + 3 = 19 * EF(E) = ES(E) + Duración(E) = 19 + 2 = 21 * EF(F) = ES(F) + Duración(F) = 21 + 1 = 22

Cómo utilizar el método de la Ruta Crítica - Enredando Proyectos
Cómo utilizar el método de la Ruta Crítica - Enredando Proyectos

Paso 7: Calcular el Tiempo de Fin Tardío (Late Finish - LF)

El Tiempo de Fin Tardío (LF) es el momento más tardío en que una actividad puede terminar sin retrasar el proyecto. Comienza desde la última actividad y retrocede a través del diagrama. El LF de la última actividad es igual a su EF. Si una actividad tiene múltiples sucesoras, toma el LF más temprano de ellas menos su duración.

Paso 8: Calcular el Tiempo de Inicio Tardío (Late Start - LS)

El Tiempo de Inicio Tardío (LS) es el momento más tardío en que una actividad puede comenzar sin retrasar el proyecto. Se calcula restando la duración de la actividad al LF. LS = LF - Duración.

Qué es ruta crítica de un proyecto y método CPM
Qué es ruta crítica de un proyecto y método CPM

Paso 9: Calcular la Holgura (Slack o Float)

La Holgura (Slack) es la cantidad de tiempo que una actividad puede retrasarse sin retrasar el proyecto. Se calcula restando el ES del LS, o el EF del LF. Slack = LS - ES = LF - EF. Las actividades con holgura cero están en la Ruta Crítica.

Paso 10: Identificar la Ruta Crítica

La Ruta Crítica es la secuencia de actividades con holgura cero. Estas actividades determinan la duración total del proyecto. Cualquier retraso en estas actividades retrasará el proyecto completo. En nuestro ejemplo, si todas las actividades A, B, C, D, E y F tienen holgura cero, entonces esa es la ruta crítica. Presta especial atención a estas actividades.

Si calculamos la holgura para cada actividad y encontramos que A, B, C, D, E y F tienen holgura cero, entonces la ruta crítica es A -> B -> C -> D -> E -> F. La duración total del proyecto es 22 días.
