Relaciones De Precedencia Y Secuenciales De Un Proyecto


Relaciones De Precedencia Y Secuenciales De Un Proyecto

En la gestión de proyectos, las relaciones de precedencia y secuenciales son cruciales. Definen el orden en que las tareas deben realizarse. Esto asegura que el proyecto avance lógicamente y sin problemas innecesarios.

¿Qué son las Relaciones de Precedencia?

Una relación de precedencia indica que una tarea debe completarse antes de que otra pueda comenzar. Piensa en ello como un requisito previo. Una tarea precede a otra.

Ejemplo simple: No puedes pintar una pared (Tarea B) hasta que esté preparada (Tarea A). La preparación de la pared precede a la pintura. La Tarea A (preparación) debe completarse antes de la Tarea B (pintura).

Existen diferentes tipos de relaciones de precedencia:

  • Fin a Inicio (FS): La tarea predecesora (A) debe finalizar antes de que la tarea sucesora (B) pueda iniciar. (Ejemplo anterior de preparación y pintura).
  • Inicio a Inicio (SS): La tarea predecesora (A) debe iniciar antes de que la tarea sucesora (B) pueda iniciar. Por ejemplo, redactar un informe (A) puede comenzar antes de que finalice la recopilación de datos (B), pero la recopilación debe haber iniciado para que la redacción sea posible.
  • Fin a Fin (FF): La tarea predecesora (A) debe finalizar antes de que la tarea sucesora (B) pueda finalizar. El diseño de un producto (A) debe finalizar antes de que la documentación del producto (B) pueda finalizar.
  • Inicio a Fin (SF): La tarea predecesora (A) debe iniciar antes de que la tarea sucesora (B) pueda finalizar. Este tipo es menos común, pero puede ser útil en situaciones específicas. Por ejemplo, el soporte técnico (A) puede comenzar antes de que el desarrollo del software (B) termine.

Secuencia del Proyecto

La secuencia del proyecto se refiere al orden lógico en que se ejecutan las tareas basándose en sus relaciones de precedencia. Es el flujo de trabajo del proyecto.

Gerencia de proyectos
Gerencia de proyectos

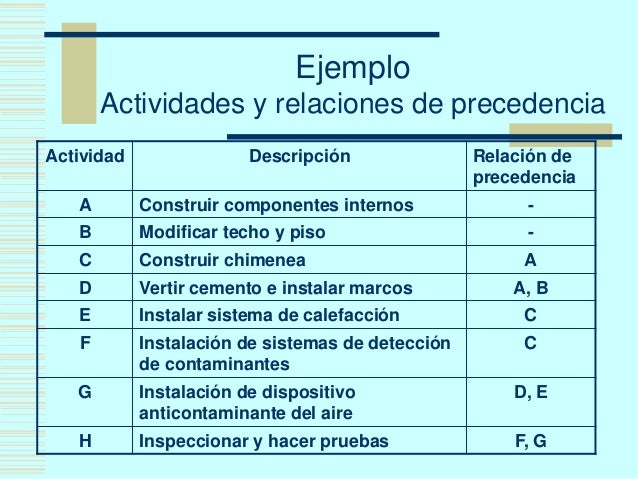

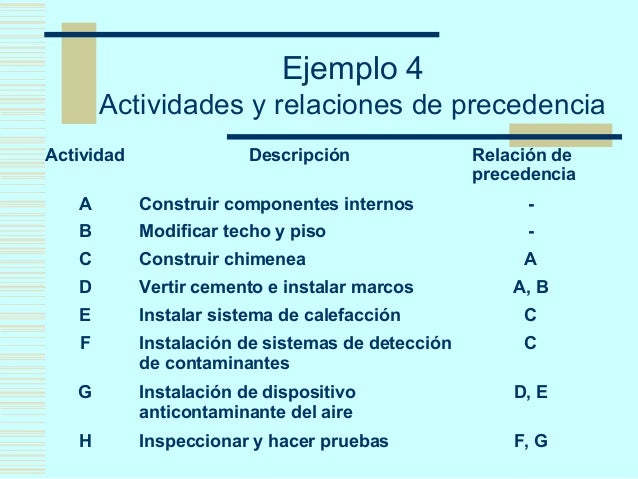

Imagínate construir una casa. No puedes poner el techo antes de construir las paredes. No puedes construir las paredes antes de tener los cimientos. La secuencia del proyecto es: Cimientos -> Paredes -> Techo.

Definir correctamente la secuencia asegura:

Gerencia de proyectos
Gerencia de proyectos
  • Eficiencia: Se evitan retrasos por falta de requisitos cumplidos.
  • Claridad: El equipo sabe qué tarea realizar y cuándo.
  • Realismo en la planificación: Se pueden estimar tiempos y recursos con mayor precisión.

Importancia de una Buena Planificación

Una mala planificación de las relaciones de precedencia y la secuencia puede causar problemas graves. Tareas bloqueadas, retrasos en el proyecto, aumento de costos y frustración del equipo son consecuencias comunes.

Invertir tiempo en identificar y definir correctamente estas relaciones es esencial para el éxito del proyecto. Utiliza diagramas de red (como diagramas PERT o diagramas de Gantt) para visualizar la secuencia y las dependencias. La comunicación clara dentro del equipo es también fundamental.

En resumen, comprender y aplicar las relaciones de precedencia y la secuencia es una habilidad clave para cualquier gestor de proyectos. Permite planificar, ejecutar y controlar proyectos de manera eficiente y exitosa.

8.7 Actividades precedentes y consecuentes - Mejora de la Calidad Diagrama de precedencia ¡Descarga & Ayuda 2021! Relaciones de Precedencia y Secuenciales.doc Balanceo de la celda de trabajo, de la línea de ensamble y de la planta Ingeniería Systems: Fases del Proyecto - PMBOK® Diagrama de precedencia ¡Descarga & Ayuda 2024! Las 10 mejores plantillas de fases de proyectos con muestras y ejemplos Curso de excel: Formulas y Funciones
